沖填公司新疆阿爾塔什水利樞紐工程物資儲備庫土建及設備采購安裝工程項目施工紀實
發表時間:2022/05/21 點擊率:1118
沖填公司阿爾塔什水利樞紐工程物資儲備庫土建及設備采購安裝工程位于新疆喀什地區莎車縣,工程造價1440萬元,主要建設內容包括物資儲備庫機修車間、配套庫房、食堂餐廳、活動室及宿舍樓等,總體建筑面積為2748.54㎡。

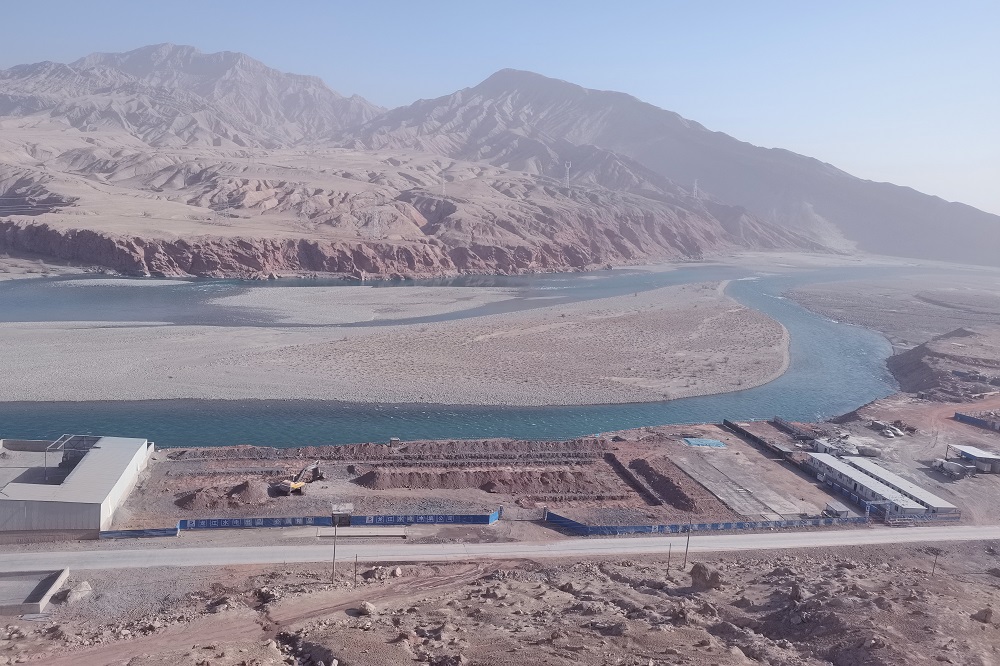

阿爾塔什水利樞紐工程所在施工地點偏僻,距莎車縣城有200公里路程,唯一一條進山公路途徑50公里無人區、無信號區,對施工材料的采購和運輸,以及各施工班組人員的進場造成了較大影響。當?shù)爻D旮珊瞪儆?、風沙嚴重,作業環境非常惡劣,但項目人員憑借堅定的意志和不懈的努力,克服重重困難,全力推進項目建設。

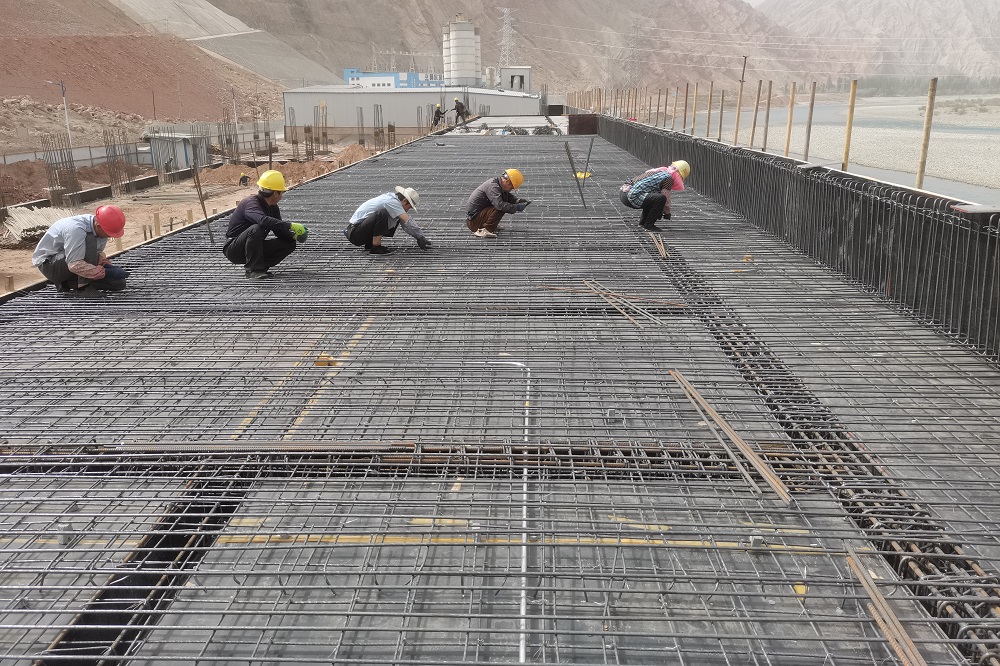

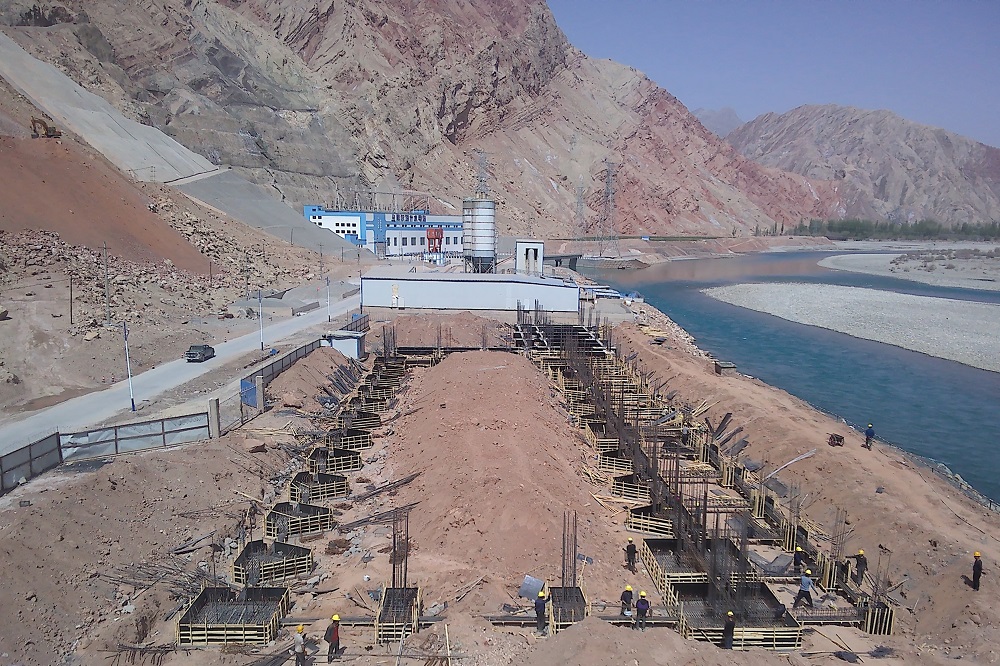

自2021年11月承接物資儲備庫及設備采購安裝工程以來,沖填公司高度重視、統籌部署,項目全體參建人員蓄勢待發,全力以赴抓生產、搶進度,嚴格按計劃保質保量地完成了各個節點目標。開工時期氣溫低,業主要求工期緊,工程樁施工任務尤為緊迫。由于項目基礎為回填渣土層,地質條件較差,施工設備進場后要合理安排生產,以保證在最短時間內完成土石方開挖工作。項目部迎難而上,明確任務、細化措施,科學組織土方開挖班組、混凝土澆筑班組按計劃有序進行施工,在一個月的時間內,完成全部162根工程樁基礎的澆筑工作,順利完成該年度計劃中的主要施工任務。
2022年因受疫情影響,該項目于2月15日正式復工生產。面臨材料運輸受限、人工無法進場等困難,為保障高效推動工程快速進展,項目部在復工準備階段對各項工序進行分解,確定優先完成主體工程建設,保證材料庫存充裕。同時,在施工過程中,最大限度發揮機械作業作用,減少用工人數,盡量避免人員流動。施行封閉式管理模式,堅持做好進場人員地測溫登記,對生活區、作業區進行日常消毒,嚴格按照當?shù)胤酪哒咭?,組織全員配合完成了16輪核酸檢測工作,有力保護施工現場人員的安全健康。
項目管理人員精心組織施工,統籌配置資源,合理調度施工設備、人員、材料及時進場,施工質量、安全、進度管控到位,各項工作逐步有序開展。當前正值項目施工的黃金期,項目部將進一步細化推進路線圖,倒排工期、對標作戰,力爭如期完成施工任務。
截至目前,該項目已完成配套庫房、餐廳、宿舍樓全部混凝土主體結構工程建設,以及基礎±0以下所有施工任務和給排水電氣安裝預埋工作,完成建筑面積1350㎡,產值達600萬元,計劃于6月30日完成主體結構工程,8月31日完成裝飾裝修工程,10月底全部完工。
